加快国道351夹金山隧道工程建设
责任单位:市交通运输局
加快国道351夹金山隧道工程建设,改善区域交通条件,基本实现冬季无管制畅行,提升地震地质灾害地区生命通道保障能力,促进沿线特色红色旅游资源开发,巩固拓展脱贫攻坚成果。计划安排资金30000万元,其中争取中央补助11000万元,省级安排19000万元。
  • 十月项目进展

    完成投资2.7亿元,隧道主洞掘进1000米,平导洞掘进2080米。


  • 九月项目进展

    完成投资2.35亿元,隧道累计掘进2283米,其中:主洞掘进791米,平导洞掘进1492米。


  • 八月项目进展

    完成投资2.06亿元,隧道累计掘进1478米,其中:主洞掘进581米(宝兴端280米,小金端301米),平导洞掘进897米(宝兴端367米,小金端530米)。


  • 七月项目进展

    截止7月底,主洞累计完成451米(其中宝兴端225米、小金端226米),占年计划1200米的37.58%,平导累计完成652米(其中宝兴端302米,小金端350米),占年计划1400米的46.57%,累计完成投资1.94亿元,占年计划3亿元的64.67%。


  • 项目六月进展

    截至6月底,国道351线夹金山隧道工程已完成投资1.83亿元,宝兴端主洞掘进151米,平导洞掘进220米,小金端主洞掘进152米,平导洞掘进160米。计划今年之内,该工程将完成3亿元投资。届时,两端平导洞将累计掘进1200米,主洞将累计掘进1400米。

  • 六月项目进展




    项目总投资完成约1.68亿元,其中建安投资完成1.33亿元。宝兴端主洞掘进93.6米,平导洞掘进136.2米;小金端主洞掘进99.6米,平导洞掘进131米。



  • 五月项目进展

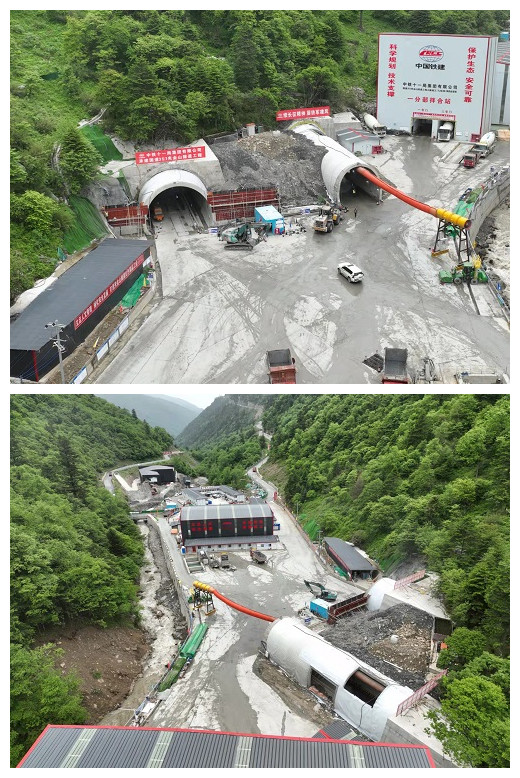

    5月28日,在国道351线夹金山隧道工程建设现场,工人们正在开展平导洞和主洞的掘进工作。截至5月 底,国道351线夹金山隧道工程已完成投资1.66亿元,宝兴端主洞掘进33.6米,平导洞掘进86.6米,小 金端主洞掘进30米,平导洞掘进130米。计划今年之内,该工程将完成3亿元投资。届时,两端平导洞将 累计掘进1200米,主洞将累计掘进1400米。

  • 四月项目进展

    国道351夹金山隧道工程进口宝兴端平导洞掘进72.2米,主洞掘进25.2米;出口小金端平导洞掘进94.1米,主洞掘进21米。项目驻地建设、临时设施建设、外电建设等,正按计划有序推进。
